5. 현장 관리
발주한 현장을 등록하고, 진행 중인 공정·근태·작업자를 관리하는 흐름입니다. 하단 네비게이션의 현장 탭이 진입점이며, 같은 화면에서 공정 관리와 출역 관리 두 모드를 전환할 수 있습니다.
5.1 현장 등록

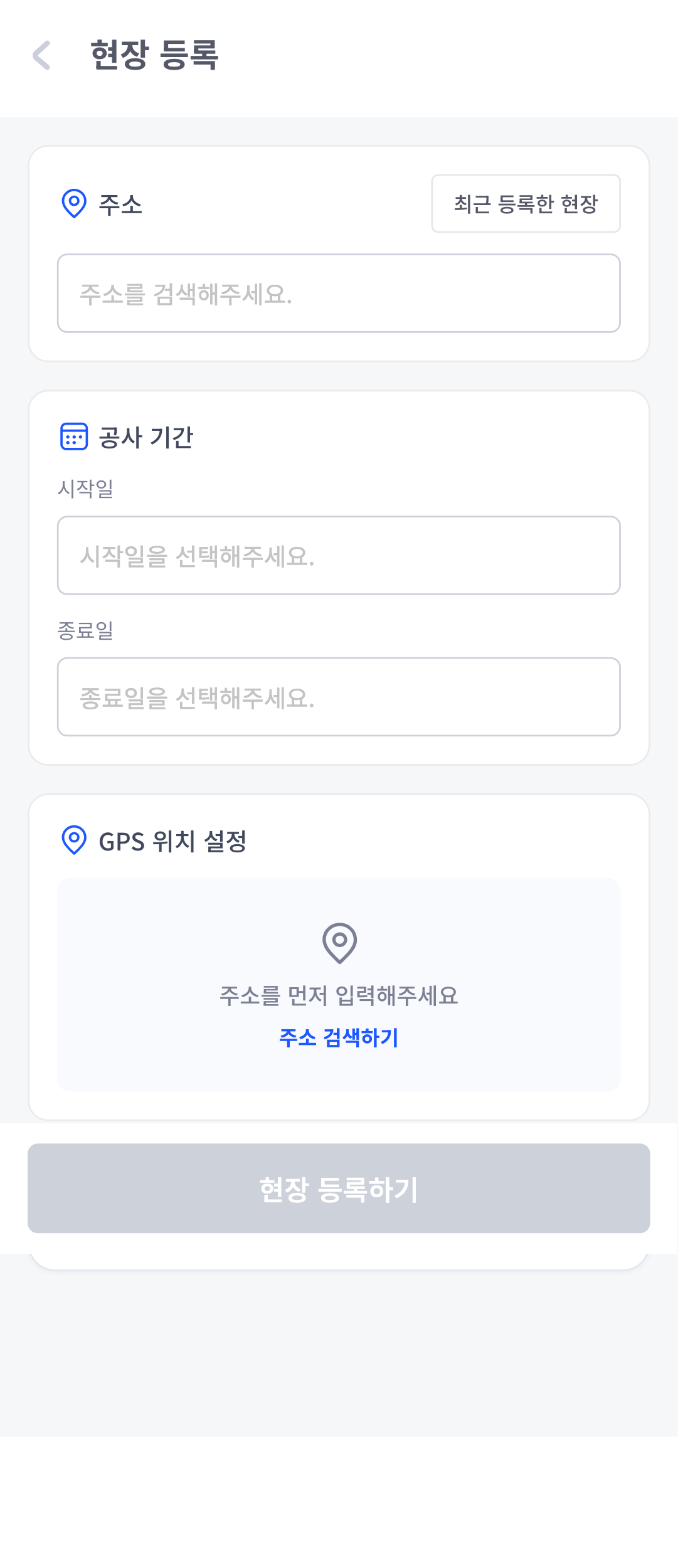

새 현장을 시작할 때 가장 먼저 거치는 화면입니다.

입력 항목 (위에서 아래로 채우는 한 화면 폼):
- 주소 — 우편번호 검색으로 주소를 찾고 상세주소를 입력합니다. 최근 등록한 현장을 눌러 이전 현장 정보를 그대로 재사용할 수도 있고, 이미 등록된 현장과 겹치면 중복 안내가 표시됩니다.
- 공사 기간 — 시작일·종료일을 각각 선택
- GPS 위치 — 주소를 입력하면 지도에 위치가 잡히고, 카카오 지도를 눌러 정확한 좌표로 조정합니다 (출퇴근 QR 인식에 사용).
- 무료 작업자 출퇴근 서비스 전체 도입 토글 — 아직 도입하지 않은 회사에만 노출되며, 켜면 현장 등록과 함께 출퇴근 관리가 적용됩니다.
- 하단 현장 등록하기 버튼 — 주소·공사 기간·GPS 위치가 모두 입력되면 활성화됩니다.
GPS 위치는 정확하게 설정해주세요. 작업자가 현장에 도착했을 때 QR 출퇴근 인식에 사용됩니다.
5.2 현장 — 공정 관리
현장 탭에서 헤더에 **"공정 관리"** 가 표시되는 모드입니다.

공통 구성 (공정 관리·출역 관리 공통)
- 상단 진행중 / 완료 탭 (각 건수 표시)
- 전체 / 내 현장 세그먼트
- 검색바와 무한스크롤 현장 리스트
- 헤더 우측 보유 포인트

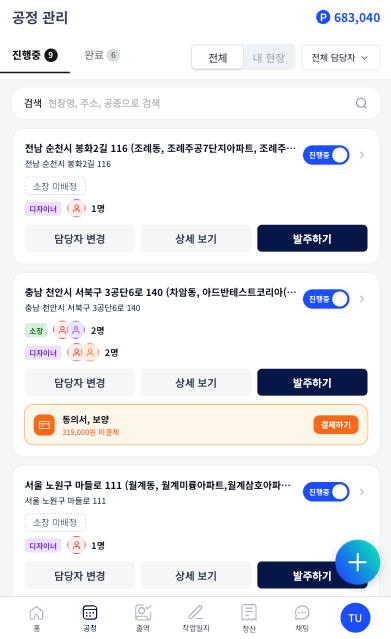

공정 관리에서 할 수 있는 일
- 등록된 현장의 공정 진행 상황을 카드로 확인 (진행률·다음 작업 일자·담당 시공사 등)
- 담당자 필터로 특정 담당자가 맡은 현장만 추려 보기
- 카드 탭 → 해당 현장 상세(5.4)로 이동
- 우하단 + 버튼으로 새 현장 등록(5.1)

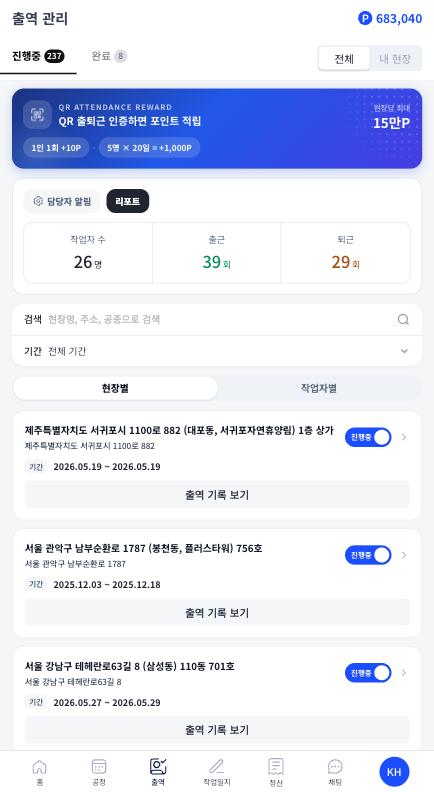

5.3 현장 — 출역 관리
같은 현장 탭에서 전환하면 헤더에 **"출역 관리"**가 표시되며, 근태 관점으로 화면이 바뀝니다.

이 화면에서 확인할 수 있는 정보:
- QR 리워드 배너와 출역 요약 (기간 필터로 범위 조정)
- 현장별 / 작업자별 토글로 보는 관점 전환
- 현장별 — 현장마다 QR 출퇴근 진행 상황

- 작업자별 — 작업자 단위로 집계된 출역 현황 (작업자를 누르면 아래 작업자 출역 상세로 이동)

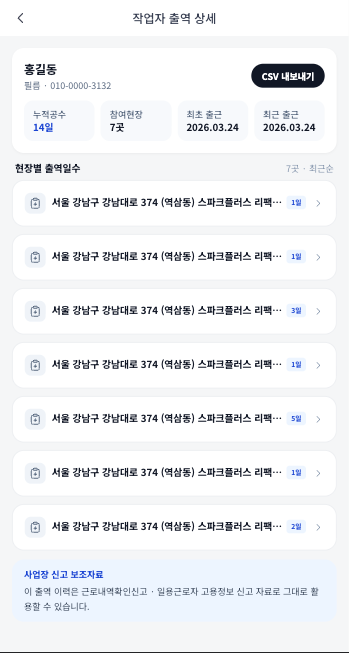

작업자 출역 상세
작업자별 보기에서 작업자를 누르면 열리는 화면으로, 한 작업자의 출역 이력을 모아 봅니다.

화면 구성:
- 프로필 카드 — 이름·등급·반장 여부·연락처, 우측 CSV 내보내기 버튼
- 출역 요약 (4분할) — 누적 공수 · 참여 현장 수 · 최초 출근일 · 최근 출근일
- 현장별 출역일수 리스트 — 현장마다 출역 일수 배지, 누르면 해당 현장의 출퇴근 이력으로 이동
- 사업장 신고 보조자료 배너 — 근로내역확인신고·일용근로자 고용정보 신고에 활용할 수 있는 자료 안내
5.4 현장 상세
현장 카드를 선택하면 표시되는 통합 페이지입니다. 상단의 보기 모드 토글로 같 은 현장의 공정을 리스트 / 캘린더 / 간트 세 가지 시점으로 전환할 수 있습니다.

보기 모드별 특징

- 리스트 — 공정을 시간 순으로 카드 리스트. 빠른 스크롤·세부 정보 확인에 적합

- 캘린더 — 월·주 단위 캘린더에 공정 배치. 일정 충돌·여유 시간 한눈에 확인

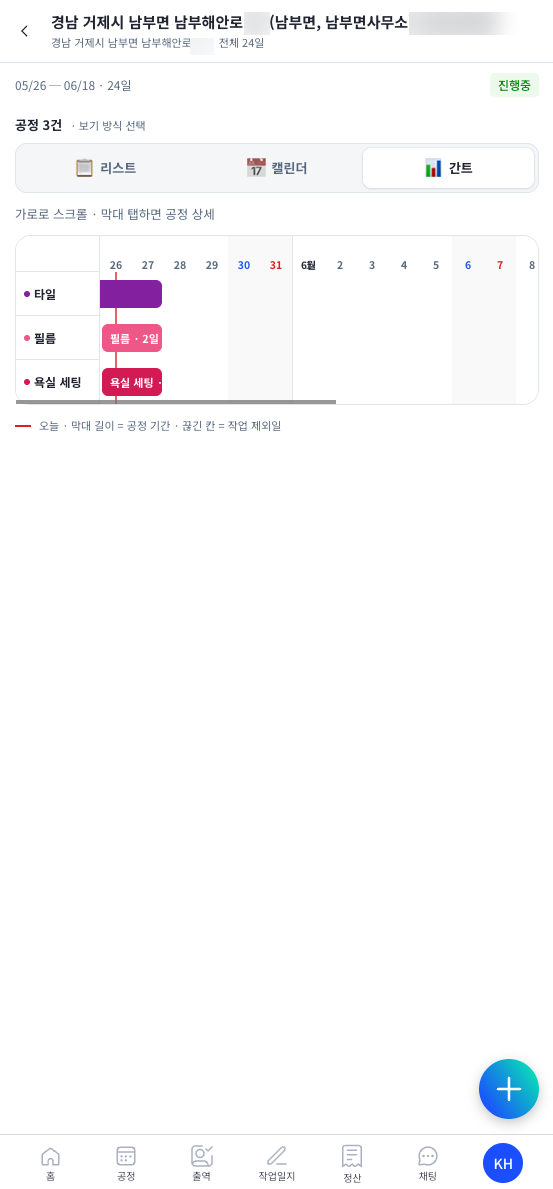

- 간트 — 공정의 시작~종료 막대 차트. 전체 일정 길이와 단계 간 의존성 시각화에 적합
기본 보기 모드는 캘린더이며, 마지막에 선택한 값이 다음 진입 시에도 유지됩니다 (브라우저 단위 기억).
그 외 포함 정보
상단 — 현장 기본 정보 (이름·주소·공사 기간) 본문 — 보기 모드 위에 더해, 공정 카드를 탭하면 작업지시·작업자·발주 내역 등 세부 액션 하단 — 우하단 + 버튼 → 공정 추가하기(일정 등록·공유) / 작업자 배정하기(작업자 배정·초대) 메뉴
5.5 온라인 현장소장
현장에 직접 상주하지 않아도 원격으로 현장을 관리할 수 있도록 돕는 서비스로, 기능 화면이 아니라 서비스 소개(랜딩) 페이지입니다.

화면 구성:
- 서비스 소개 영상과 혜택 섹션 (관제팀·공무팀 지원, GPS 기반 출퇴근 관리 등)
- 현장당 최대 15만원 상당의 포인트 혜택 안내
- 하단 고정 "도입하기" 버튼 → 도입 절차로 진입
다음과 같은 경우 유용합니다:
- 여러 현장을 동시에 관리해야 하는 경우
- 현장에 매일 방문이 어려운 경우
- 작업 진행을 원격에서 체크·승인하고 싶은 경우
다음 단계
작업이 진행되면 작업자의 보고서를 받고 정산을 처리해야 합니다 — 6. 작업 보고와 정산 여정에서 다룹니다.
